机房建设应掌握哪些知识点?

机房建设应遵循整体规划、布局合理、安全可靠、技术先进、经济适用、节能环保、环境优美等原则:

机房建设应掌握哪些知识点?

图片来自网络

1、整体规划

机房工程是一个诸多子系统工程集成的整体,应综合考虑各子系统之间的相关性与独特性,进行综合设计与施工,做到不错、不漏、不碰。


2、布局合理

布局上应设计机房区域相对独立,保障区域相对独立,管理区域相对集中。


3、安全可靠

机房的设计与施工必须从防火、防水、防鼠害、防盗、接地、防雷、防电磁干扰、降噪等方面采取有效措施,确保机房运行安全,并运用高可靠性设计标准,为应用提供稳定可靠的基础环境。


4、技术先进

在满足安全和可靠性前提下,采用先进、实用和成熟的技术、设备与材料。


5、经济适用

工艺与造价两者兼顾,满足性能价格比的***优化。


6、节能环保

全部使用国家认可的环保材料,设计方案要体现节能思想,保证工作人员工作环境的舒适性。

机房建设应掌握哪些知识点?

图片来自网络

7、环境优美

整体规划与布局应通透、美观、大气,通道流畅,效果好。


一、机房建设包括:

1、机房装饰:抗静电地板铺设、微孔天花和机房墙板装修、天棚及地面防尘处理、防火门窗等、哈尔滨防静电地板

2、供配电系统:供电系统、配电系统、照明、应急照明、UPS电源;

3、空调新风系统:机房精密空调、新风换气系统;

4、消防报警系统:消防报警、手提式灭火器;

5、防盗报警系统:红外报警系统;

6、防雷接地系统:电源防雷击抗浪涌保护、等电位连接、静电泄放、接地系统;

7、安防系统:门禁、视频。

8、机房动力环境监控系统:机房环境监控系统;

机房建设应掌握哪些知识点?

图片来自网络

二、主机房内通道与设备间的距离应符合下列规定:

1、用于搬运设备的通道净宽不应小于1.5m;

2、面对面布置的机柜或机架正面之间的距离不宜小于1.2m;

3、背对背布置的机柜或机架背面之间的距离不宜小于lm;

4、当需要在机柜侧面维修测试时,机柜与机柜、机柜与墙之间的距离不宜小于1.2m;

5、成行排列的机柜,其长度超过6m时,两端应设有出口通道;当两个出口通道之间的距离超过15m时,在两个出H通道之间还应增加出口通道。出口通道的宽度不宜小于lm,局部可为0.8m。

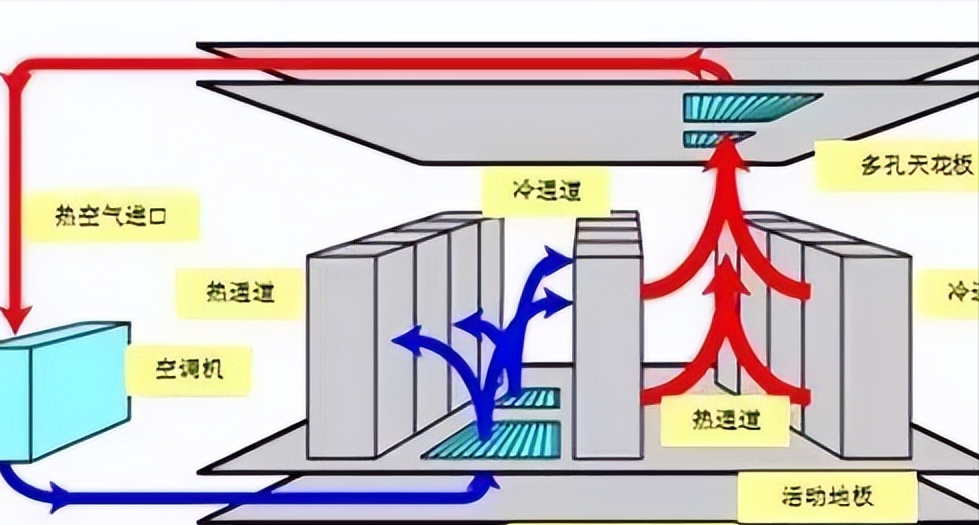

机房建设应掌握哪些知识点?

图片来自网络

三、人流、物流及出入口:

1、主机房宜设置单独出入口,当与其他功能用房共用出入口时,应避免人流和物流的交叉。

2、有人操作区域和无人操作区域宜分开布置。

3、电子信息系统机房内通道的宽度及门的尺寸应满足设备和材料的运输要求,建筑入口至主机房的通道净宽不应小于1.5m。

4、主机房和辅助区内绝缘体的静电电位不应大于1kV。

5、电子信息系统机房的耐火等级不应低于二级。

6、电子信息系统机房内所有设备的金属外壳、各类金属管道、金属线槽、建筑物金属结构等必须进行等电位联结并接地。

7、电子信息系统机房应设置火灾自动报警系统。

四、算机机房位置

1、计算机机房应选在建筑物中间楼层、结构规则、易于运输的位置 。

2、计算机机房应选在电力系统较稳定、安全通道通畅的地方。

3、机房应远离高温、漏雨、粉尘、油烟、有害气体或堆放带有腐蚀性、易燃、易爆物品的场所。

4、机房应远离强振源、强噪声源、强电磁场。

5、 50 座的计算机机房净空面积不小于 73 平方米, 25 座的计算机机房净空面积不小于 54 平方米。以上均含教师机和服务器的使用空间,净空高度为 3.0m 以上(含抗静电地板高度)。

6、 机房楼板荷载值符合国家标准要求值,不低于 B 级( 3.0KN/ 平方米 )标准。

7、 计算机网络教室应配备相应的管理用房。

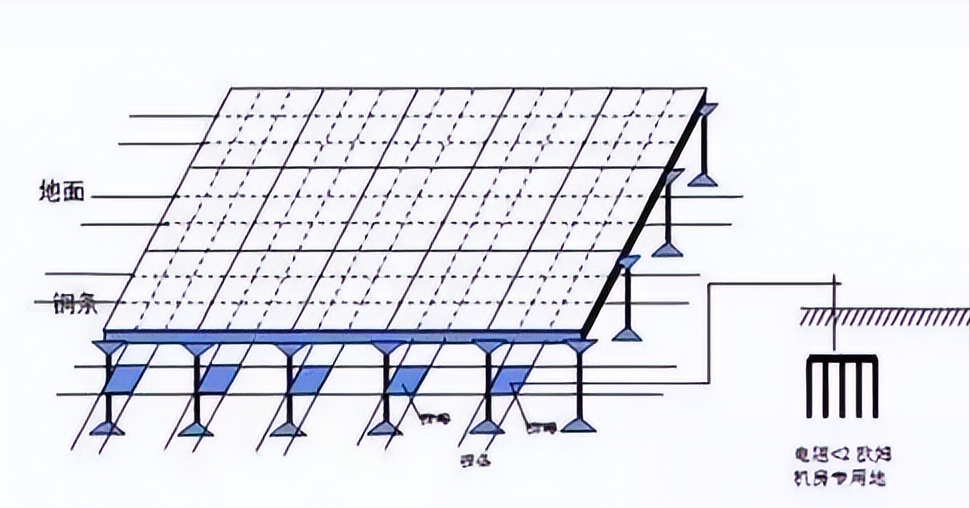

机房建设应掌握哪些知识点?

图片来自网络

五、环境条件

1、机房温度、湿度必须符合计算机及相关设备的工作环境要求。

2、噪声值、电磁场干扰值、振动值、静电值符合国家相关标准。

3、机房内原则上应铺设木制或钢制架空抗静电地板。

4、机房的建筑结构、建筑材料(含装修材料、辅助材料)应符合抗震、 隔热、阻燃、降躁、隔音要求。

5、每间机房的安全出口不应低于 2 个,且位置在机房两端;门径大小保证设备运输便利,同时利于疏散。

6、照明灯具位置合理,照明度均匀,照明值符合国家相关标准,避免出现眩光和反光。

7、机房设置空气调节系统,其安装符合相关规范。

8、机房设置空气流通系统,窗户应采用铝合金。

9、机房内可设置无尘白板( 1mX3m---4m );严禁设置黑板;

10、机房应按照相关机房安全消防标准配置相应防火、防盗设施。

11、机房室内严禁设置水源、厕所等设施和场所。

六、电气规范

1、计算机机房整体用电负荷等级及要求应按照现行国家标准执行。

2、所有电气器件及线缆、辅助材料必须选用正规厂商的合格产品。

3、机房设置三相配电箱,配电箱位置合理,并设置过载、过流、漏电、短路、安全接地和保护接地等措施。

4、机房计算机设备供电系统必须与照明、空调、办公等其他用途的电源系统相对分开。

5、 机房电源应满足:频率 50Hz ,相 电压: 220V ,三相五线制 / 三相四线制 / 单相三线制。

6、 供电系统接地应满足国家相关标准及规范。 防静电产品

7、 配电箱进线应满足:火线和零线线径为 6 平方毫米以上铜芯线缆,地线为 2.5 平方毫米以上铜芯线缆。

8、 配电箱内设置带漏电保护的空气开关,每相不小于 40A ,空调需单独设置空气开关,禁止使用铡刀开关或无任何保险功能电气器件。

9、对于重要的计算机和相关设备,根据需要配置相应功率的不间断电源系统。

10、机房供电系统遵循三相平衡的原则进行分配实施。三相不平衡值原则上应控制在 20% 以内。

11、地板:机房内原则上必须铺设可活动的木制或钢制架空抗静电地板。除非机房内有合理的电缆槽,电缆槽的参数应满足强、弱电布线标准,另外还必须有导静电设施,如采用导电地板胶等;抗静电地板各项参数符合国家规范要求。

机房建设应掌握哪些知识点?

图片来自网络

七、机房布线

(一) 、线缆的铺设应符合相应强、弱电布线。

(二)、现场管槽铺设:

1 、根据机房实际情况,可选用适当规格的管槽,但应符合布线施工规范。

2 、 PVC 管等圆形布线材料的铺设应横平竖直,并用管卡等标准紧固件固定。

3 、金属管槽根据实际情况尽量就近接地并保持电气连通。联合接地的电阻满足国家相应规范。

(三)、弱电线路和强电线路应保持合适的安全距离。如果现场条件达不到,则电源线路应选用合适的屏蔽电缆,屏蔽层应可靠接地。


八、布线施工

1、根据本规范要求结合教室实际进行机房环境建设。

2、机房整体布局合理,严格按照 市教育信息技术中心规定的课桌式或岛式布局。特殊布局应有合理说明并报请信息中心认可。

3、机房内应预留合理尺寸的通道,便于学生出入。

4、服务器、教师机、网络机柜摆放位置合理,有防止人为蓄意破坏措施。

5、网络设备集中安置于标准 19 英寸机柜内,网络设备及配套设施安装合理,布局美观; 6、抗静电地板架设高度为 100mm-----200mm , 铺设平整、紧密、颜色统一,稳定性好。 7、供电线缆、数据线缆、控制线缆、信号线缆应在地板下排线,并加适当的保护措施。地板以上需裸露线缆部分,应采用阻燃 PVC 线槽、 PVC 管或其他材料固定,确保线路的安全。 8、电源线缆与数据、信号线缆分开距离不小于 100mm 。

9、电源布线应保证火线、零线、地线三线颜色一致,并加以区别。

10、电源插座参数不低于 220V/5A 。

11、电源线缆与电源插座面板火、零、地三眼正确连接,压接牢固。禁 止出现错接、短接、断接、露接、虚接现象。

12、供电线缆接头应做防潮处理,确保绝缘。

13、根据网络教室布局,在地板合理位置开孔作为电源、数据及其他线缆的出口,地板开凿的各出口应加硬橡胶圈护口或橡胶封条保护。

14、数据线缆地板出口至计算机终端的预留长度为 1.5m----2.0m ,冗长的线缆应盘收和捆扎。

15、 RJ45 头严格按照 TIA568A 或 TIA568B 的标准压接,线缆上应有标号,设备的端口与实际计算机终端设备根据线缆编号一一对应。


九、工程验收规范

1、工程验收的标准和依据按照以上的各项建设、施工规范。电气布线拓扑图等相关图纸,应用软件系统安装说明。

2、计算机及相关硬件设备的相应配套资料(交学校)。

3、网络工程设备配置清单。

4、售后服务承诺书。

5、施工单位联系方式。

6、工程需特殊说明或申明的文字资料。

7、工程竣工后,并签定验收报。
